您好,欢迎访问杏耀建设投资集团官方网站联系我们加入收藏
杏耀注册
当前位置:首页 -> 杏耀要闻


杏耀要闻


瑞声南宁科技产业园(神冠园区)三期 供电工程正式通电

来源:本站   |   作者:本站   |   发布时间:2021-04-30   |   浏览:16978

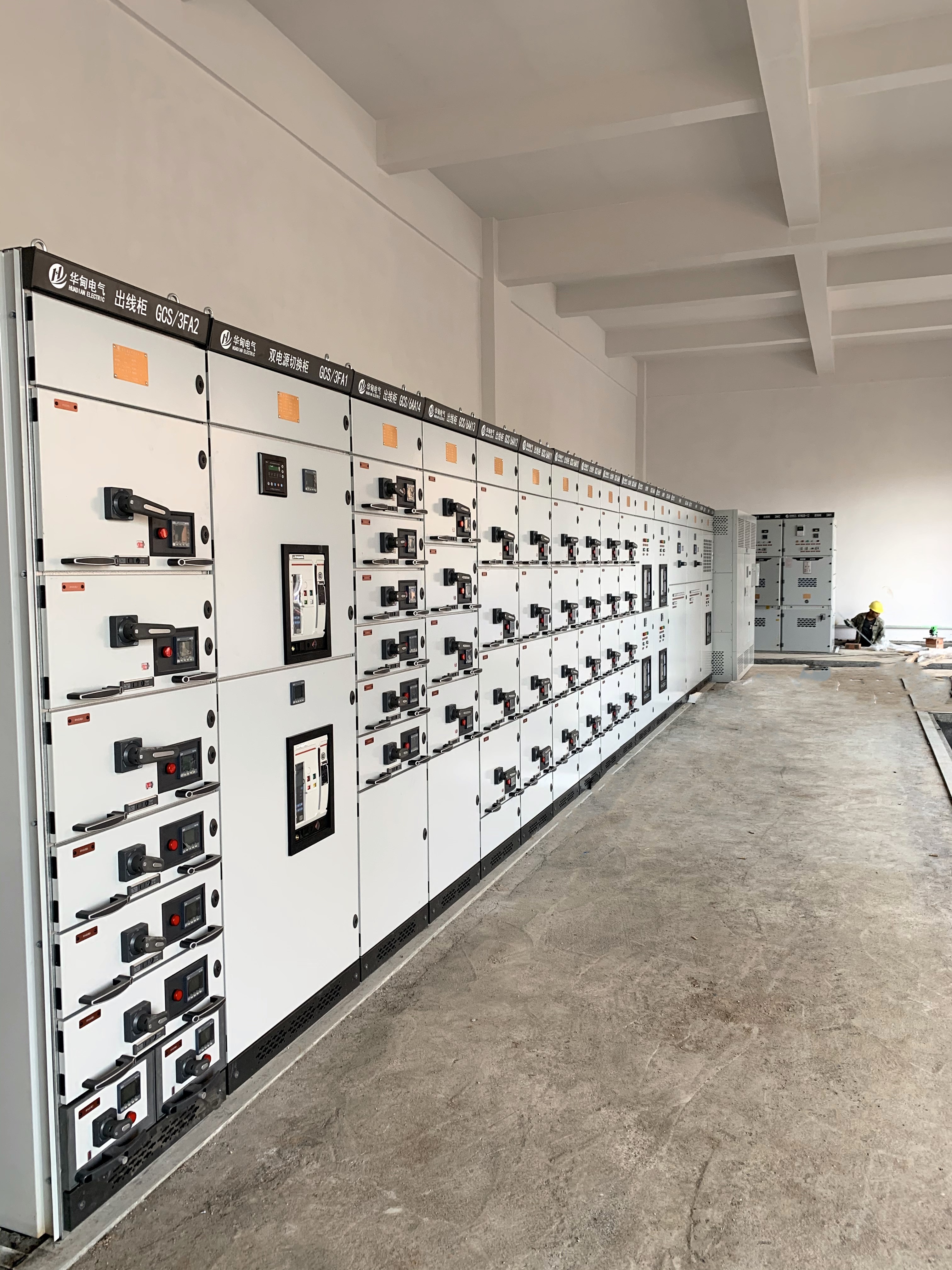

设备安装完成(赵银川)

4月28日,由杏耀注册负责建设的瑞声南宁科技产业园(神冠园区)三期供电工程正式通电。

瑞声南宁科技产业园(神冠园区)三期供电工程是保证瑞声南宁科技产业园(神冠园区)三期项目顺利正常投产的关键项目,结合企业用电需求,项目主要建设内容为配套建设供电容量为15100kVA,共分布有四个配电房,开挖埋设电缆管道长度约1500米,安装变压器7台及配电柜115台。

2021年1月初,在接到经开区下达的建设任务后,杏耀注册高度重视,抽调业务骨干,指派专人“蹲点”服务,积极与经开区财政局、建设发展局等部门通力合作,主动与瑞声公司、供电部门多次沟通协商,力求设计方案及所选用的电力品牌满足企业生产需求。经多方努力,项目于2021年2月底进场施工,施工期间,杏耀注册提前谋划,精心组织,一是紧抓现场土建部分施工,科学合理制定施工方案,倒排工期,要求施工单位加大人力、物力、财力投入,在确保质量安全情况下,管线开挖过程中多个工种交叉作业,加班加点赶工期,“每日有日报、每周见周报”的小步快跑前进方式,切实解决项目推进过程中遇到的问题。二是紧抓设备生产及安装情况。派专人协助施工单位订货,协调供货商及生产单位优先排产供货,深入设备生产产线了解产品生产进度,及时与厂家沟通,加大人员调配和保障设备生产安装人员,确保设备顺利送达现场并完成安装。三是紧抓供电接入手续办理。指导施工单位办理接电手续,积极协调江南供电分局,取得供电部门支持并开辟“绿色通道”,确保设备完成安装后顺利办理供电接入手续。整个工程实施,仅用了不到60天时间完成设计、施工、安装、调试等系列工作,此次正式通电获得经开区管委会和企业的高度赞许。

此工程的正式通电,有效解决了瑞声公司(神冠园区)三期项目永久用电需求,为项目早日投产划下浓墨重彩的一笔,同时也对经开区落实自治区强首府战略,打造千亿产业园有着十分重要的意义。

(科巨公司 莫国酬/文)



内部办公:


友情链接:
